==HOTLINESHOW==  ==HOTLINESHOWOTHER==

Dự án Cáp ngầm 110 KV xuyên biển Hà Tiên - Phú Quốc đưa điện lưới quốc gia về Phú Quốc dự kiến sẽ đóng điện thử nghiệm trước ngày 15/1/2014. Được khởi công vào ngày 17/11/2013, Dự án Cáp điện ngầm 110KV xuyên biển Hà Tiên - Phú Quốc do Tổng công ty Điện lực miền Nam làm chủ đầu tư có chiều dài 55,8km, nối từ thị xã Hà Tiên ra đảo Phú Quốc với tổng vốn đầu tư 2.366 tỉ đồng. Đây là dự án cáp điện ngầm xuyên biển lớn nhất Đông Nam Á.

Dự án Cáp ngầm 110 KV xuyên biển Hà Tiên - Phú Quốc đưa điện lưới quốc gia về Phú Quốc dự kiến sẽ đóng điện thử nghiệm trước ngày 15/1/2014. Được khởi công vào ngày 17/11/2013, Dự án Cáp điện ngầm 110KV xuyên biển Hà Tiên - Phú Quốc do Tổng công ty Điện lực miền Nam làm chủ đầu tư có chiều dài 55,8km, nối từ thị xã Hà Tiên ra đảo Phú Quốc với tổng vốn đầu tư 2.366 tỉ đồng. Đây là dự án cáp điện ngầm xuyên biển lớn nhất Đông Nam Á.

Thử Nghiệm Dự Án Cáp Ngầm Xuyên Biển Hà Tiên - Ảnh 1

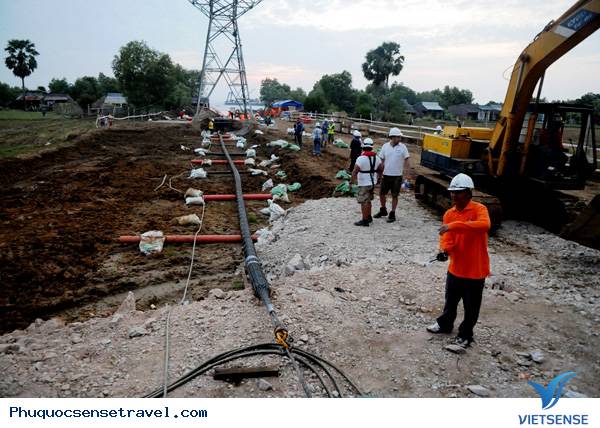

Đoạn cáp ngầm đã được kéo đến bờ Hà Tiên

Tuyến cáp ngầm 110KV sử dụng loại cáp một sợi 3 lõi, với hơn 57 km cáp ngầm dưới đáy biển, khả năng tải tối đa 131 MVA. Đây là dự án thuộc nhóm A do có quy mô lớn, công nghệ tiên tiến phức tạp và lần đầu tiên được áp dụng ở Việt Nam.

Công ty Prysmian Powerlink S.r.l của Italy là tổng thầu EPC thi công tuyến cáp ngầm này với phương pháp rải và chôn cáp đồng thời. Ông Mario Garcia - Giám đốc lắp đặt của Công ty Prysmian Powerlink cho biết, việc chôn cáp dưới độ sâu bề mặt đáy biển trung bình 1,5 m bằng một máy robot lớn được kéo bởi tàu rải cáp chuyên dụng di chuyển phía trước theo tuyến đã được thiết kế và bằng các neo điều khiển hướng theo hệ thống định vị toàn cầu GPS. Quá trình thực hiện rải và chôn cáp đồng thời này được thực hiện hoàn toàn tự động, tuân thủ chế độ giám sát, kiểm soát, điều khiển nghiêm ngặt trên tàu chuyên dụng.



Theo ông Nguyễn Thành Duy- Tổng Giám đốc Tổng Công ty Điện lực Miền Nam, năm 2012, ngành điện đã phải bù lỗ 157 tỉ đồng, năm 2013 dự kiến bù lỗ khoảng 200 tỷ đồng do phát điện bằng dầu ở Phú Quốc. Dù giá điện bình quân cao như vậy nhưng hiện cũng chỉ có 88% số hộ dân tại Phú Quốc được sử dụng điện từ nguồn diesel tại chỗ do ngành điện quản lý, còn lại bà con phải tự mua máy phát điện.



Với tiến độ này, dự án có thể hoàn thành vào ngày 15/1/2014, sớm hơn 6 tháng so với kế hoạch ban đầu. Dự án hoàn thành sẽ đảm bảo cung cấp điện ổn định cho Phú Quốc. Ngoài ra, dự án cũng sẽ cấp điện mới cho Cảng hàng không quốc tế Phú Quốc, Cảng biển quốc tế An Thới và nhiều khu vực khác chưa có điện.



Nguồn: dddn.com.vn

Thử Nghiệm Dự Án Cáp Ngầm Xuyên Biển Hà Tiên

Thử Nghiệm Dự Án Cáp Ngầm Xuyên Biển Hà Tiên
21 2 23 44 bài đánh giá
==HOTLINESHOW==
